混凝土工程施工质量标准化图册

栏目:专业资讯 发布时间:2022-05-18 来源: 易筑施工 浏览量: 391
分享到:
混凝土工程的一般规定,混凝土工程的施工、养护要点,成品保护及缺陷修补要求

凝土工程施工质量标准化图册

易筑施工 一五一十我来了 2022-04-27


混凝土工程的一般规定

1、结构构件的混凝土强度应按现行最新标准《混凝土强度检验评定标准》GBJ107的规定分批检验评定。

2、其标准成型方法、标准养护条件及强度试验方法应符合普遍混凝土力学性能试验方法标准的规定。

3、同条件养护试块的留置应有留置方案。结构构件拆模、出池、出场、吊装、张拉、放张及施工期间临时负荷时的混凝土强度,应根据同条件养护的标准尺寸试件的混凝土强度确定。

4、当混凝土试件强度评定不合格时,可采用非破损或局部破损的检测方法,按国家规定有关标准的规定对结构构件中的混凝土强度进行推定,并作为处理的依据。

5、浇筑混凝土前,应完成隐蔽工程验收。检查摸板拼缝严密、平整度,清楚模内杂物。检查预埋件、箱盒孔洞位置、保护层厚度及其定位措施的可靠性。严防浇筑振捣踩压钢筋骨架,板类钢筋骨架应设铁马凳支架,铺搭跳板作为人行通道。

混凝土成型效果较好且及时进行了成品保护


6、混凝土现浇结构外观应密实整洁,面层平整,阴阳角的棱角整齐平直,梁柱节点或楼板与墙体交角、线、面清晰、平顺。表面无漏浆、无跑模和涨模,无烂根、无错台、无冷缝、无夹杂物,无裂缝,无蜂窝、麻面、和孔洞,无明显气泡。钢筋保护层准确,无漏筋;预留孔洞、施工缝、后浇带洞口整齐;预埋件底部密实,表面平整;预埋螺栓垂直、外漏钢筋丝扣有保护措施。外墙阴阳角垂直整齐,折线、腰线平顺;各层门窗口边线顺直,不偏斜;各层阳台边角线顺直,无明显凹凸错位;滴水槽(檐)顺直齐整。

7、混凝土结构截面尺寸、层高、轴线等实体质量检查验收前,应有测量员在室内墙体、柱子上引测一条标高为该地面以上1米标高线和竹子轴线位置,并弹出墨线注明,作为结构验收和室内填充墙施工、室内地坪抹灰及装修时标高控制的依据。

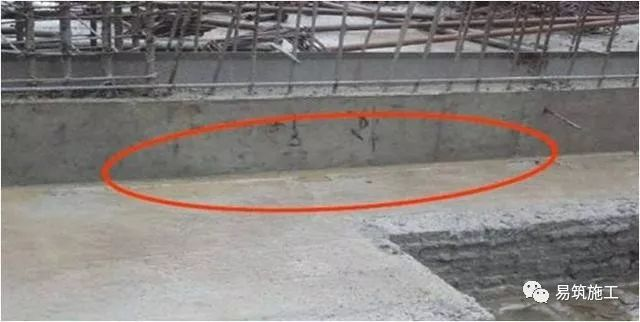

剪力墙混凝土成型效果较好(交角、线、面顺直清晰)


创源项目主体结构梁角顺直、成型观感好


混凝土工程的施工、养护要点

1、混凝土的强度必须符合设计要求,对于有抗渗要求的混凝土结构应在浇筑地点随机抽取。

2、混凝土运输、浇筑及间歇的全部时间不得超过混凝土的初凝时间。同一施工段的混凝土应当连续浇筑,并应在底层混凝土初凝前浇筑上一层混凝土。当底层混凝土初凝后浇筑上一层混凝土时,应按照施工技术方案中对施工缝的要求进行处理。

3、施工缝的位置应在混凝土浇筑前按设计要求和施工技术方案确定,留置在结构受剪力较小部位(梁板1/3处)。楼梯施工缝留置在楼面起上三踏步处,施工缝垂直于楼梯板面。施工缝的处理应编制施工技术方案后执行。后浇带的留置应由设计确定,后浇带混凝土浇筑应根据施工技术方案施工,且保证建筑物沉降均匀。施工缝处的混凝土浮浆应剔凿干净至密实混凝土面。

4、混凝土浇筑完毕后,应按照施工技术方案及时采取有效的养护措施,应在浇筑后的12h内对混凝土加以覆盖并保湿养护;对采用硅酸盐水泥、普通硅酸盐水泥拌制的混凝土,混凝土浇水养护时间不得少于7d,对参用缓凝剂或有抗渗要求的混凝土,养护时间不得少于14d;浇水次数应能够保持混凝土的湿润状态;采用塑料布覆盖的混凝土,其敞露的全部表面应覆盖严密,并应保持塑料布内有凝结水;混凝土强度达到1.2mpa前,不得在其上踩踏或安装摸板及支架;当日平均气温低于5℃时,不得浇水,且需采取保温措施。


注意确保梁、柱交界处,柱的全高都是高标号混凝土

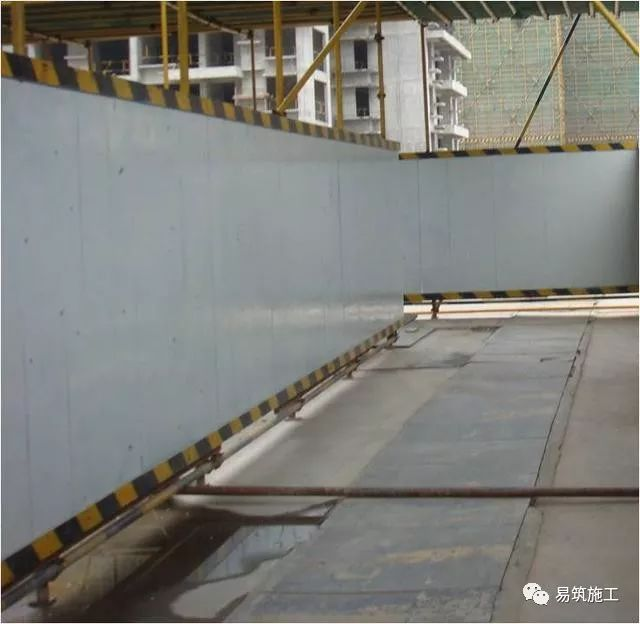

地下室底板与竖向剪力墙砼的交接处采用二次振捣,确保密实


5、浇筑过程中注意对钢筋的保护,不得随意踩踏钢筋、碰撞水电预留洞及预埋管线。及时清理墙、柱伸出模版部分钢筋上的浮浆,在钢筋上套PVC管或缠绕塑料薄膜也是一些常用的办法。

6、混凝土浇注入模,不得集中倾倒冲击模版或钢筋骨架。应按浇筑程序分层均匀布料。柱、墙板灌注高度大于2m时,应采用串筒、溜管下料,出料管口至浇筑层的倾倒自由高度不应大于1.5m (否则形成离析现象)。墙柱混凝土浇筑宜采用分层振捣,每层厚度≤500mm,振捣的水平间距≤ 500mm。

7、不同强度等级的梁、柱接头处的混凝土浇筑。应先浇筑高强度等级的梁、柱接头并在停歇1.5h初步陈实后,再浇筑低标号的梁、板。

8、梁板混凝土应同时浇筑,有主次梁的应顺着次梁方向浇筑,单向板沿着板的长边方向浇筑。

9、振捣人员施工前要经过培训,清楚分层厚度、振捣时间、振捣标准。振捣棒快插慢拔,振捣点振点距离符合要求并分布均匀。振捣时间以混凝土不显著下沉、无气泡冒出、表面泛浆为要求。

10、为保证墙体或中心筒根部混凝土平整度,严格控制混凝土面层标高,在安装大模板的根部用3m~4m长杠收平、压光、弹线、贴海绵条。楼面刮平后用木抹子搓毛或压光后用塑料板刷拉毛。

11、关于混凝土养护要注意,楼板普通硅酸盐混凝土养护7天,火山灰混凝土以及大体积混凝土养护14天,后浇带混凝土需养护15天。

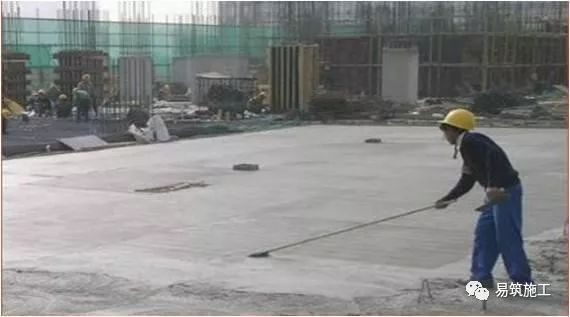

混凝土的收光与拉毛(保证混凝土密实度和表面强度)


控制混凝土面层标高:顶板混凝土浇筑,拉通线控制混凝土标高,并使用铝合金刮杠找平

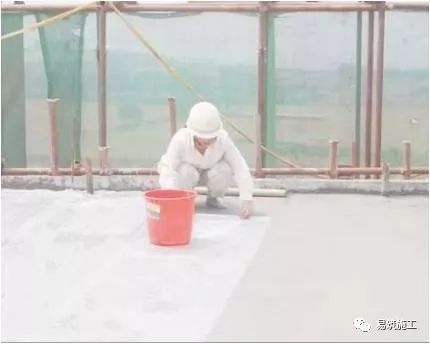

屋面混凝土覆盖薄膜养护,覆盖严密并营保持塑料布内有凝结水,防止混凝土表面出现干缩裂缝



砼施工开盘、收盘对泵管进行清洗时用直径为300mm的波纹管收集到地下室,然后用水稀释,稀释后的沙石可以作为地下室的填充层,水通过集水井排出。


楼面降板处角钢吊模的使用及成型效果




室外楼梯支模时底部使用嵌条,砼成型便有滴水线


剪力墙、框架柱根部混凝土剔凿到位,确保新旧混凝土的有效连接


左面楼梯混凝土成形质量较好,尺寸平整,表面光洁,无质量缺陷现象;右侧楼梯尺寸不规范,露浆明显

楼梯踏步质量控制要点:楼梯踏步模板尽量施工工具化模板,并应当注意木方加固,防止弹模;浇筑时需要分段振捣到位,避免蜂窝麻面等现象;混凝土浇筑完成后应等混凝土有足够强度后方可拆模,并注意养护和成品保护。

需要注意:楼梯施工缝留置高于同楼层板面三个踏步(或1/3总踏步数),施工缝断面垂直于楼梯楼板。


后浇带支模前需对钢筋进行除锈处理并对旧砼剔凿清理


贯通施工缝、后浇带的宽度不小于80cm,钢筋需要贯通,并在通道位置覆盖模板进行保护


大体积混凝土防裂技术措施:

1、制定相应控温措施,(入模基础上温度不超过50度,里表温差不大于25度);

2、配合比要求符合设计要求、要进行配合比实验;

3、可掺入缓凝剂、减水剂、微膨胀外加剂;

4、大体积混凝土优先选用底水化热的矿渣水泥;

5、及时对混凝土覆盖保温、保湿材料,并进行养护;

6、合理设置后浇带;

7、大体积混凝土必须进行二次抹面,减少表面收缩裂缝。

大体积混凝土收面之后及时覆盖进行养护(浇筑后12h以内开始,养护不少于14d)


竖向混凝土的养护、大体积混凝土的养护(大体积混凝土浇筑后7d内需定期测温)


成品保护及缺陷修补要求

1、混凝土楼梯、柱、墙、门阳角等宜磕损处要用废模版、木条、塑料布包住保护,水电预留洞口也宜进行必要的临时封堵。

2、现浇混凝土拆模后,应对外观质量和尺寸偏差进行检查,作出记录并应及时按施工技术方案对缺陷进行处理。

3、现浇混凝土外观质量不应有严重缺陷。对于已经出现的严重缺陷应提出技术处理方案,并经监理、(建设)单位认可后进行处理。

4、现浇结构的外观质量不宜有一般缺陷。对于已经出现的一般缺陷,应按技术处理方案进行处理。

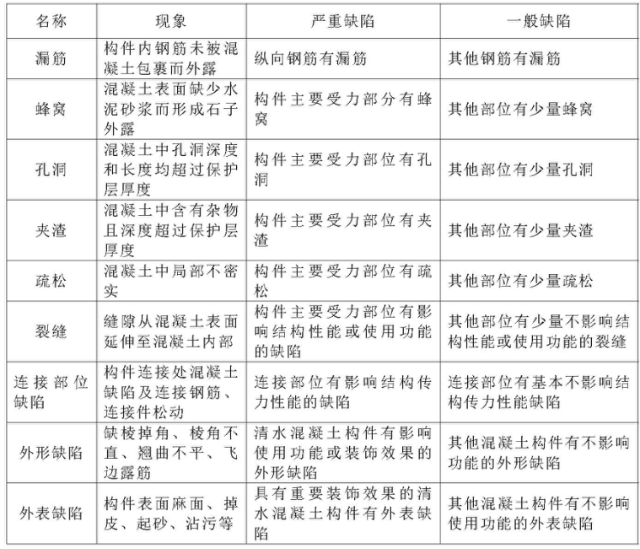

5、现浇结构的外观质量缺陷,应根据其对结构性能和使用功能影响的严重程度,按照右表界定。


6、质量缺陷的处理

1蜂窝处理方法

小蜂窝:先洗刷干净后,用1:2或1:2:5水泥砂浆抹平压实

较大的蜂窝:先凿去蜂窝处薄弱松散颗粒刷洗净后,支模用高一级的细石混凝土仔细填塞捣实,较深的蜂窝如清除困难,可埋压浆管、排气管,表面抹砂浆或灌筑混凝土封闭后进行水泥压浆处理。

2麻面处理方法

表面作粉刷的可不处理,表面无粉刷的就在麻面局部浇水充分湿润后,用原混凝土配合比去石子砂浆,将麻面抹平压光。

3孔洞处理方法

将孔洞周围松散混凝土和软弱浆模凿除,用压力水冲洗,支设带托盒的模板,洒水充分湿润后用高强度等级的细石混凝土仔细浇灌捣实。

4露筋处理方法

表面露筋:刷洗净后,在表面抹1:2或1:2.5水泥砂浆,将充满露筋部位抹平。

露筋较深:凿去薄弱混凝土 和突出颗粒,先刷干净后,用比原来高一级的细石混凝土填塞压实。

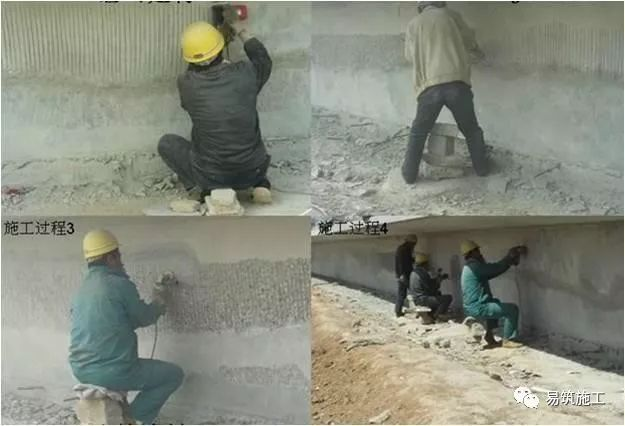

混凝土质量缺陷的处理


楼梯、柱、剪力墙阳角等位置的混凝土成品保护示例
