混凝土标准养护室设置方案及标养室管理制度

栏目:专业资讯 发布时间:2022-05-17 来源: 土木工程资源共享 浏览量: 3104
分享到:
标准养护室加湿及排水设置方案;标养室管理制度

施工技术】混凝土标准养护室设置方案及标养室管理制度

土木工程资源共享 2022-05-11




混凝土标准养护室设置方案及标养室管理制度

一、标准养护室加湿及排水设置方案

(一)、编辑目的

为进一步加强对施工质量的全面管理,强化结构工程质量控制,根据《混凝土结构工程施工质量验收规范》以及《关于建立现场标养室的通知》(建质安总[2011]51号)的要求,特制定本方案。

(二)、编制依据

根据《关于建立现场标养室的通知》(建质安总[2011]51号)标准养护室需满足以下要求:

养护室应配备温湿度计,每天专人记录2次

养护室面积不小于15平方米,

室内环境温度为20±2℃,

相对湿度为95%以上,

如果是现场设置的标养室,应经施工单位技术负责人和项目总监理工程师检查验收,确认符合相关规定,填写《XX市建设工程施工现场混凝土试件标养室验收备案表》后方可使用。


(三)、标准养护室技术要求

1.标准养护室的温度控制范围为20℃±2℃,相对湿度控制在95%以上

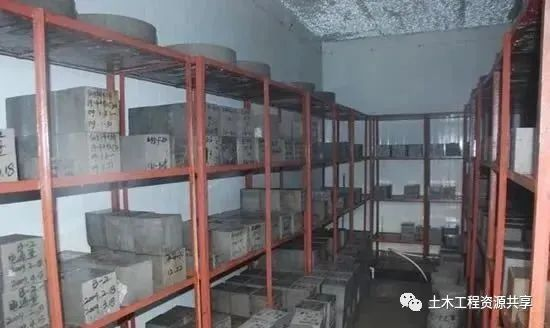

2.室内设有试块放置架,试块放在架子上的间隔为10-20mm

3.养护水必须雾化,不能用水直接淋刷试件

4.养护室面积不小于15㎡

(四)、养护室具体设置方案

1、养护室结构、尺寸

某公司混凝土标准养护室:

长度均为:563cm,

宽度均为:362cm,

高:240cm。

用红砖砌墙,屋顶用混凝土浇筑的屋面。

2、养护室内部布置

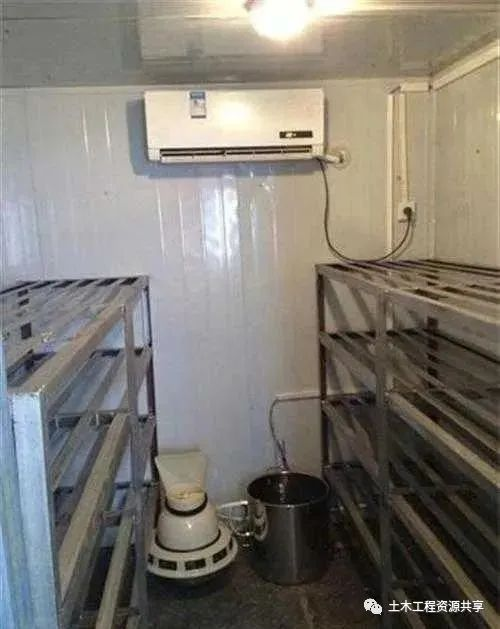

标养室放置两条长架子长:650cm,宽:60cm,每层净空:30cm,共5层,架子脚高:3cm。两条短架子长:500cm,宽:60cm,每层净空:30cm,共5层,架子脚高:3cm。架子采用角钢焊制,架子焊制完成后刷两遍防锈漆防止生锈。

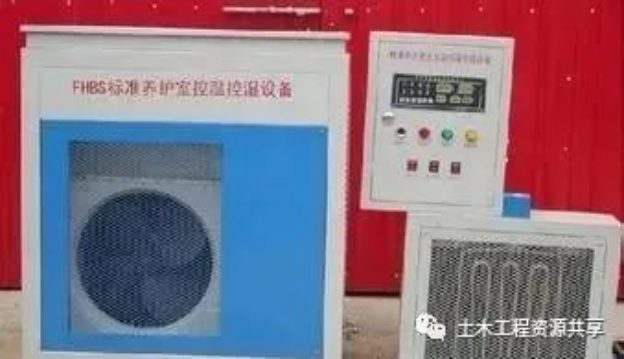

长的两条两边墙放置,短的架子放置在房子之间,考虑到如果两个短架子完全靠在一起会影响的受湿不到的问题,我们采用两条短架子不完全靠一起,中间留了十公分的空间,保证受湿。在两个对称的架子上放置一个水箱和水雾化设备,用于喷雾加湿,墙壁上装了一台恒温空调及加热器用于降温升温,总控制箱装在室外。

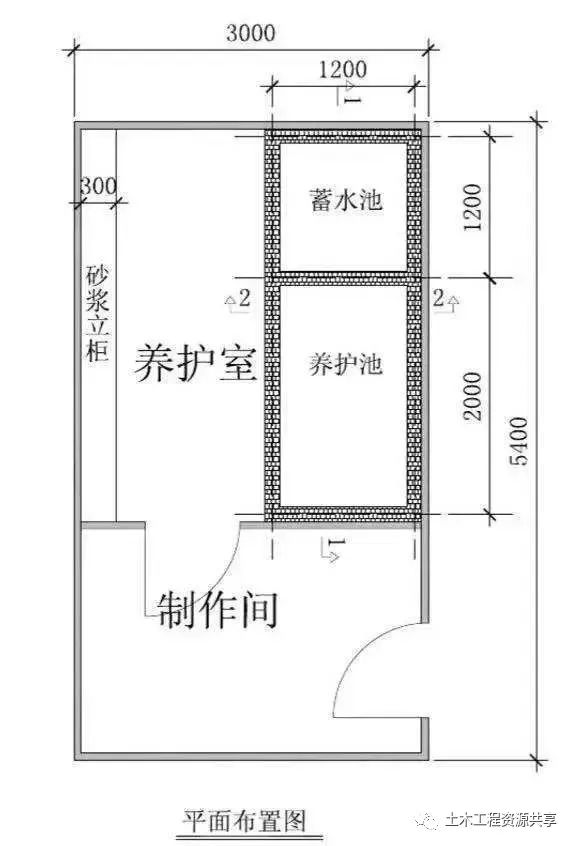

(五)、排水方案:

1、因养护室常年都存在喷雾,喷雾成水的问题就出现了,就需要排水口,就特意在养护室地坪浇筑时留了一点斜面,在最低位留了一个排水孔,水顺着排水沟留入沉淀池内。

2、定期对排水槽进行清理,避免堵塞,避免积水。

(六)、其它

1、养护室注意事项

(1)养护室应有明显的用电安全警示标识

(2)养护室应有满足运送、放置、辨认试件的安全照明条件。

(3)标养室设有电闸(电闸单独控制温湿度仪和室内照明灯并联),室内照明应采用安全电压,照明灯应采用防水照明

(4)标养室应具有保温性能,四周应密封严实(禁止有窗户,室内应是一种阴暗潮湿的环境),考虑到进出标养室时对室内温湿度环境的影响标养室门应设棉布帘

(5)标养室应有给排水设施,四周有排水沟

(6)养护室试验仪器应按时效验

(7)养护室应有管理制度,操作间应有操作间工作制度

(8)为方便居住环境应考虑养护室建设位置,为方便放置架的搬运安装应考虑放置架焊制地点

2、标养室管理制度

(1)标准养护室温度20±2℃、湿度≥95%;每日应记录标养室温湿度,上午下午各记录一次,记录人签字。

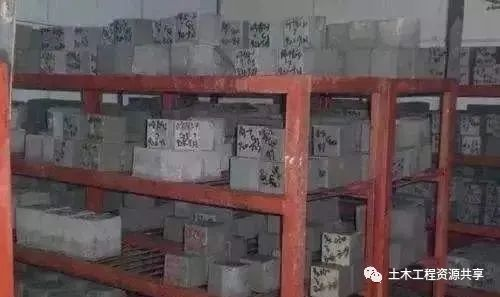

(2)试块成型拆模后应及时放入标养室内养护。间距为10-20mm,试块上应标明时间、部位、编号、强度等级,标养室内不得有空白或编号不齐全的试块。

(3)进入标养室前应切断电源,以免发生触电事故。养护室禁止无关人员进入,工作人员进入需随手关门,确保室内温湿度的稳定。

(4)养护室内通过恒温恒湿全自动设备调节室内温湿度,使用中要经常检查各状态运行状况,如发现温湿度不满足要求,应及时报相关领导以便及时解决,确保标准养护室养护条件。

(5)保持标准养护室的环境整洁,每天当班人员必须清扫室内卫生保持地面整洁,试件摆放整齐有序,养护室不得作为它用。



二、标养室管理制度I

(一)、本室温度为20±2℃,相对湿度95%以上,并由专人负责检查每日的温度、湿度,每日记录两次,保证室内符合规定的温度和湿度。控制仪器的操作使用,其他人员不得擅自开启温、湿度控制装置或改变已有的设置。

(二)、试件摆放在支架上有规律,试件间距至少保持10~20㎜,试件表面保持潮湿,并不得被水直接冲淋。

(三)、每个试件都必须标有样品编号标签。取样前必须认真核对编号,避免出错。

(四)、如发现温、湿度出现异常,应立即采取措施,并上报负责人,并作好记录。

(五)、实验人员在本室的停留时间不宜过长,特别是与外界温差较大时,易引起人体不适(尤其夏季)。

(六)、谢绝无关人员进入本室。



三、标养室管理制度II

1、项目试验室均应建立标准养护室,根据最新国家标准《普通混凝土力学性能试验方法标准》(GB/T50081-2002)的规定,标养室温度应控制在20±2℃,相对湿度95%以上,标养室面积的大小以满足工程施工需要为准。

2、混凝土、砂浆试件允许在温度为20±2℃的不流动的Ca(OH)2饱和溶液中养护,即净水中养护,但养生池必须安装加热器和继电器,以控制水温,夏天采用循环地下水降温,养生池内的水每月应更换1次,每次只能换一半水。

3、养生池放置混凝土试件,一般应1组3块上下叠放,间距不得少于3㎝。

4、标养室应安装空调及控温、控湿装置,以保证温度、湿度在规定的范围内,试块应放在试件架上,彼此间距为1~2㎝。

5、标养室内应加装加湿装置,但必须保证喷出的水是雾化状态,不能将凉水直接浇在试件上。

6、最好能在标养室内另砌一长方形水池,高约20~30㎝,便于存放CBR和基层、底基层抗压强度试件。

7、应建立标养室温、湿度专项记录本,指定专人负责记录,每日记3次,时间为7点、14点、21点,发现温度、湿度超过控制范围时,应及时调整。

8、标养室最好安装双层门,两门不要直对,应错开1m以上,两层门距离应大于1m,进出标养室应随手关门和帘,搬运试件最好在标养室内进行,以避免因长期开门而引起标养室内的温差变化太大。

9、应保持标养室内整洁,不得堆放其他杂物。
